Le marquage-piquetage est souvent perçu comme une formalité parmi d’autres dans la chaîne DT-DICT. C’est pourtant l’étape qui transforme une information cartographique en une consigne opérationnelle pour l’exécutant. Comprendre les enjeux réels de cette étape, et pourquoi sa formalisation via un compte rendu de marquage-piquetage (CRMP) est devenue un outil central de traçabilité du chantier, suppose de dépasser la dimension administrative pour examiner les impacts sur le terrain.
Marquage-piquetage et tracé au sol : deux notions à ne pas confondre
Une confusion revient régulièrement sur les chantiers : celle entre le marquage-piquetage et le tracé au sol réalisé lors d’investigations complémentaires ou d’opérations de localisation. Le tracé au sol issu d’une détection est un élément d’information. Il renseigne sur la position d’un réseau, avec un niveau de précision qui dépend de la technique employée. Le marquage-piquetage est un acte de matérialisation formelle réalisé sous la responsabilité et aux frais du responsable de projet, à une date proche du démarrage des travaux. Il fait foi sur le chantier, et c’est sur lui, et non sur un tracé de détection antérieur, que l’exécutant doit s’appuyer pour travailler en sécurité.
Les conditions réglementaires de réalisation
Le cadre juridique du marquage-piquetage repose notamment sur l’article R. 554-27 du Code de l’environnement et sur l’arrêté du 15 février 2012 modifié. Il est obligatoire pour tout ouvrage souterrain situé dans l’emprise des travaux ou à moins de deux mètres de cette emprise, sauf lorsque le marquage-piquetage est techniquement impossible, notamment au droit de certains bâtiments ou cours d’eau, dans les conditions prévues par la réglementation.

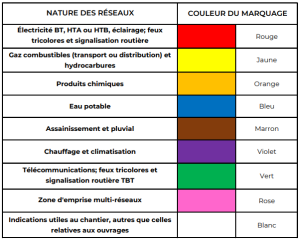

Lorsque la densité de réseaux dans une zone rend illisible un marquage individuel ouvrage par ouvrage, ou lorsque le chantier a une emprise très réduite, la réglementation autorise le remplacement du marquage détaillé par un marquage global en couleur rose. Cependant, même si cette solution répond à un problème réel de lisibilité, elle ne dispense pas l’exécutant d’une prudence renforcée dans une zone multi-réseaux. Le code couleur associé au marquage (rouge pour l’électricité, jaune pour le gaz et les hydrocarbures, bleu pour l’eau potable, marron pour l’assainissement, vert pour les télécommunications, orange pour les produits chimiques, violet pour le chauffage) constitue un repère de sécurité immédiatement lisible par tout intervenant, y compris ceux qui n’ont pas participé à la préparation du chantier.
Qui est responsable du marquage-piquetage ?
Sur les responsabilités réglementaires, un point mérite une clarification : le marquage-piquetage relève de la responsabilité du responsable de projet, même lorsque sa réalisation matérielle est confiée à l’exécutant des travaux. Cette délégation d’exécution ne transfère pas la responsabilité juridique. Un maître d’ouvrage ou un maître d’œuvre qui confie le marquage à l’entreprise de travaux, sans clause contractuelle explicite ni rémunération associée, reste responsable en cas de marquage absent ou défaillant, et s’expose en plus à un flou contractuel qui compliquera toute recherche de responsabilité en cas d’incident.
Il existe une exception puisque le marquage d’un ouvrage peut être réalisé par l’exploitant lui-même, à ses frais, dans deux situations :
l’exploitant ne fournit pas les plans de son réseau en réponse à la DICT
lorsqu’il s’agit d’un exploitant relevant du II ou du III de l’article 7 de l’arrêté du 15 février 2012 modifié, une catégorie d’exploitants soumise à ce régime indépendamment même de la fourniture des plans.
Ces deux cas ne se recoupent pas systématiquement et méritent d’être vérifiés séparément lors de l’analyse des récépissés reçus.
Ce qui fragilise un marquage sur le terrain
Un marquage-piquetage correctement posé au démarrage du chantier ne garantit pas, à lui seul, la sécurité pendant toute la durée des travaux. Trois situations, distinctes mais également fréquentes, en réduisent la fiabilité sans que cela soit toujours visible immédiatement :
Le vieillissement du marquage : la réglementation impose qu’il soit maintenu par l’exécutant pendant toute la durée du chantier. Sur plusieurs mois, avec rotations d’équipes et passages répétés d’engins, le marquage initial peut être effacé. L’exécutant travaille alors sur un repère qui n’est plus fiable, souvent sans en avoir conscience.
L’exhaustivité du marquage : l’exhaustivité du marquage : le marquage-piquetage doit tenir compte de la localisation des ouvrages et de leur incertitude de positionnement. Selon les informations disponibles et la classe de précision de l’ouvrage, il doit permettre à l’exécutant d’identifier la zone dans laquelle l’ouvrage est susceptible de se trouver.
La lisibilité du marquage : si réalisé selon une nomenclature propre à l’entreprise qui l’a tracé, il peut être mal interprété par une équipe extérieure à sa création. La réglementation prévoit que cette nomenclature soit communiquée au responsable de projet, qui doit s’assurer qu’elle figure dans les documents remis à l’exécutant.
Le CRMP : un document de preuve, mais aussi un outil de pilotage du chantier
Le compte rendu de marquage-piquetage a d’abord une fonction que la réglementation impose explicitement : attester qu’une opération obligatoire a été correctement et complètement réalisée. Son absence et son insuffisance peut rendre difficile la démonstration du respect des obligations réglementaires relatives au marquage-piquetage. Or le non-respect de ces obligations est susceptible d’être sanctionné par une amende administrative pouvant atteindre 1 500 €, montant doublé en cas de récidive.
Parmi les informations attendues, sont comptés les documents utiles à l’exécutant (photos, croquis, plans), les détails du repérage par ouvrage (type de réseau, axe présumé, fuseau d’incertitude, classe de précision, profondeur, points singuliers), les recommandations de l’exploitant, nomenclature et contexte du chantier.
Cette rigueur prend tout son sens dans deux cas :
Un désaccord ou un incident : un CRMP daté, illustré et signé permet de reconstituer objectivement l’état du chantier au démarrage des travaux, plutôt que de s’en remettre à des témoignages contradictoires. Il ne remplace pas une expertise technique, mais reste souvent la pièce de référence entre assureurs, exploitants et entreprises.
Les configurations qui fragilisent un marquage dans le temps : marquage global en zone urbaine dense (le CRMP doit justifier ce choix), chantier de longue durée (toute localisation complémentaire doit être tracée pour éviter qu’un compte rendu figé perde sa valeur probante), ou succession d’entreprises sur un même chantier (un CRMP daté et diffusé permet d’objectiver si le marquage initial reste valable pour le lot suivant).
Cette exigence de preuve ne vient plus seulement du texte réglementaire : elle vient aussi des donneurs d’ordre qui intègrent des clauses de traçabilité renforcée dans leurs marchés, des assureurs qui demandent des justificatifs de plus en plus précis en cas de sinistre, et des exploitants qui deviennent plus exigeants sur la qualité des comptes rendus qu’ils reçoivent.
Dans ce contexte, un marquage-piquetage réalisé dans les règles et un CRMP correctement tenu ne sont plus seulement des obligations à satisfaire au moment du contrôle. Ils deviennent un langage commun entre responsable de projet, exécutant et exploitant, capable de résister à un désaccord ou à un incident plusieurs semaines ou plusieurs mois après leur rédaction. C’est cette capacité à documenter dans la durée, plus que la seule conformité au premier jour de chantier, qui fait aujourd’hui la différence entre une organisation qui subit sa documentation et une organisation qui s’en sert.
